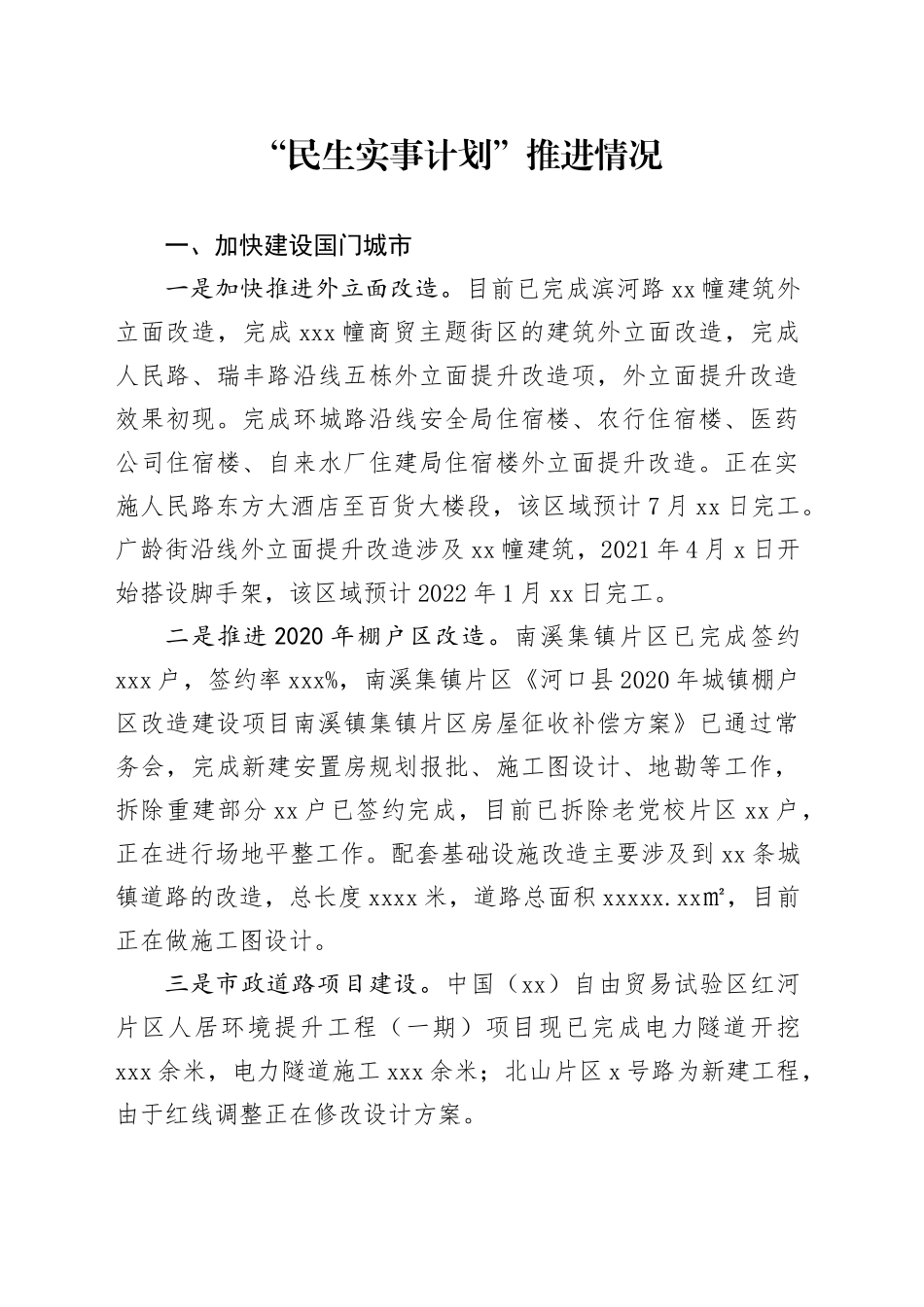

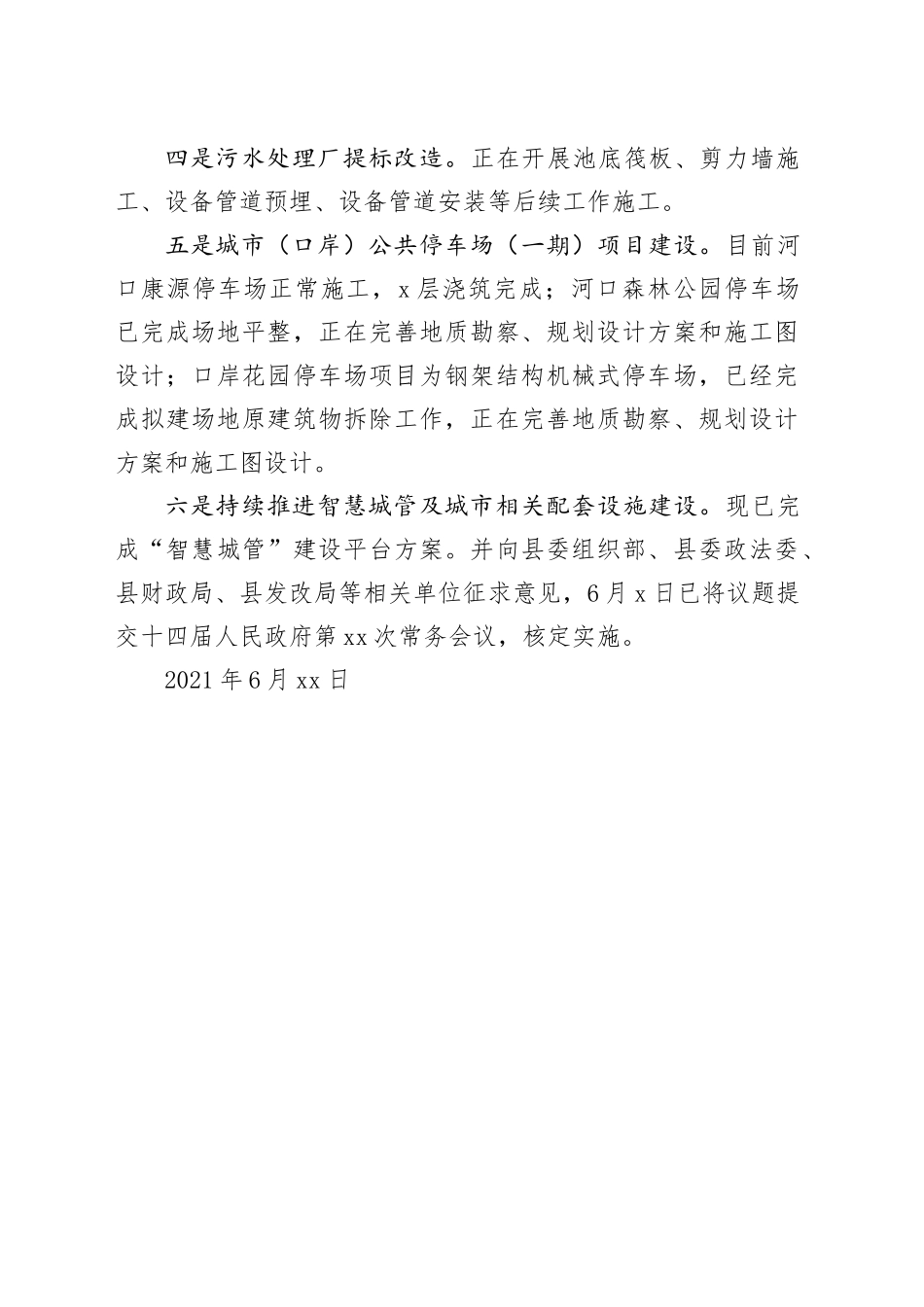

“民生实事计划”推进情况一、加快建设国门城市一是加快推进外立面改造。目前已完成滨河路 xx 幢建筑外立面改造,完成 xxx 幢商贸主题街区的建筑外立面改造,完成人民路、瑞丰路沿线五栋外立面提升改造项,外立面提升改造效果初现。完成环城路沿线安全局住宿楼、农行住宿楼、医药公司住宿楼、自来水厂住建局住宿楼外立面提升改造。正在实施人民路东方大酒店至百货大楼段,该区域预计 7 月 xx 日完工。广龄街沿线外立面提升改造涉及 xx 幢建筑,2021 年 4 月 x 日开始搭设脚手架,该区域预计 2022 年 1 月 xx 日完工。二是推进 2020 年棚户区改造...
